各有關單位:
為進一步規范我市建設工程消防設計和審查工作,督促各相關單位依法履行建設工程主體責任,現將2020年4月份建設工程消防設計審查情況通報如下:
一、基本情況
2020年4月,在我局辦結的消防設計審查項目中,有4宗不合格項目(詳見附件),反映了部分項目建設單位、設計單位、施工圖審查機構未嚴格履責、未嚴格遵守國家消防法規和技術標準規范,設計質量有待進一步提高。
二、發現的主要問題
一是部分項目建筑設計與規劃批復不一致,未嚴格按照規劃批復的建筑規模和使用功能開展項目設計和施工圖審查。
二是部分項目地下室分開報審,所報審的防火分區不完整,無法判定其防火設計是否符合規范要求。
三是部分項目安全疏散設計不符合規范要求,疏散距離過長、疏散門開啟方向錯誤等情況多發。
四是部分項目的消防控制室、風機房、變配電室等未采用有效的分隔措施與其他部位分隔。
五是部分項目的防排煙設施設計不符合規范要求,排煙風道和加壓送風風道距離不足、避難區域未設置可開啟外窗等情況依然存在。
三、下一步工作要求
請各有關單位引以為戒,嚴格執行國家和地方消防法律法規、消防技術標準規范,認真履行工程建設主體責任,樹立企業良好形象,切實落實我市建設工程消防審查要求,確保建設工程消防安全。各設計單位、施工圖審查機構應高度重視存在問題,采取有效措施,避免相同問題重復出現。在后續項目如再有違反同一條款的項目,我局將列為重點抽查對象。
特此通報。

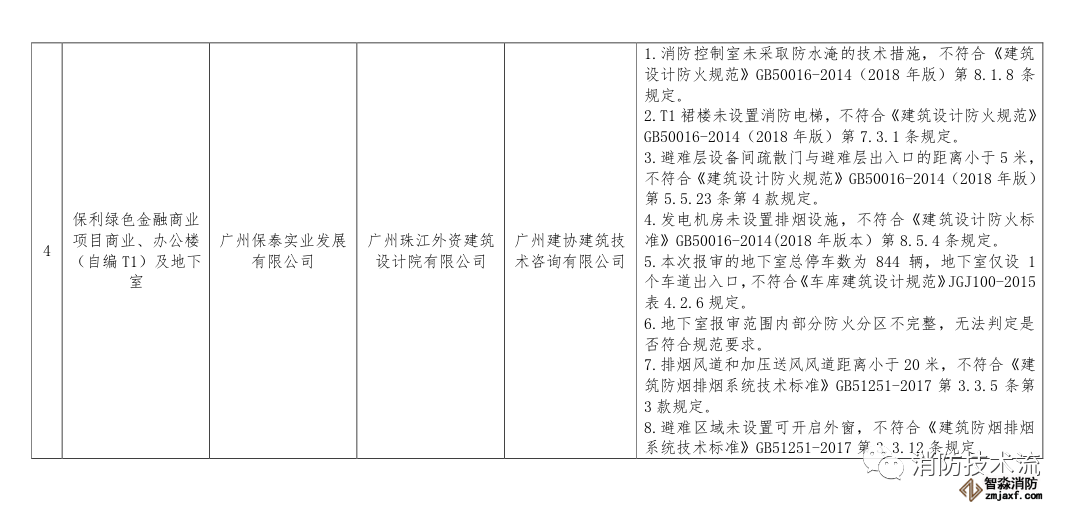

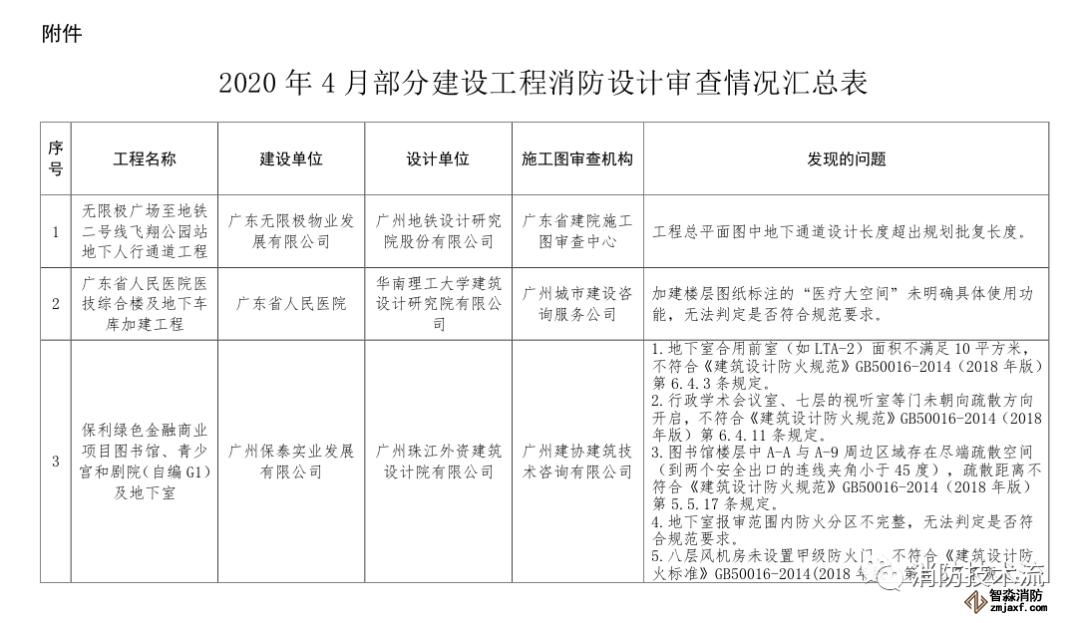

附件:2020年4月部分建設工程消防設計審查情況匯總表
廣州市住房和城鄉建設局
2020年5月18日
蘇州智淼消防主營:應急管理部發布最新消防檢測儀器設備全套配備、防雷檢測裝置,火災現場勘查箱、消防監督檢查驗收箱、消防測試煙槍、試水裝置、建筑消防設施檢測箱、電氣防火檢測設備等,消防檢測設備網址:http://www.cjpi.cn/;電話:18910580194(何經理)
推薦文章
- 隱患排查與法規依據全解析
- 消防控制室與消防監控中心的區別:責任、功能與技術層面的辨析
- 建筑工程消防中的“密集場所”有哪些?
- 消防控制室十大常見故障應對方法
- 可燃氣體報警儀探頭失效:質量之外的真相?
- 新規定:應急照明分配電裝置不再需要3C強制認證!
- 一張封閉樓梯間照片,有哪些消防隱患?違反哪些消防規范條款?
- 配電室風機啟停按鈕接線及多風機共用按鈕可行性分析
- 豎向排煙風管防火包裹的必要性探討
- 消防安裝應該懂些什么?怎樣上手快?
